猛犸新闻 2024-06-11 17:59:58

大象新闻记者  杨继盈   通讯员    乔明辉  王豪杰

6月11日,国网温县供电公司利用35千伏青北线停电契机,组织施工人员对该线路25-27号杆实施迁改,通过将线路“上改下”,为沿黄高速路建设通车让道助力。

据悉,沿黄高速是焦作市“三十工程”十大基础设施之一,该高速贯通后,将成为黄河北岸新的运输大通道,对完善焦作市南部高等级路网结构,支撑南部产业新城、黄河流域生态保护和高质量发展具有重要作用。

“由于35千伏青北线为110千伏青峰岭变电站配出到35千伏北冷变电站的主供线路之一,担负着2个乡镇,33个行政村2万余户居民的供电任务,为最大化降低停电影响,公司运维协同调控、安监、营销等多个部门,坚持‘停电不停供’原则,认真测算负荷,将该线路负荷转移至35千伏保北线上,有力保障了施工顺利推进。”该公司运维部负责人表示。

 与此同时,该公司实施施工全过程管控,第一时间成立联合“专家组”,按照线路迁改项目明细,深入实地勘察,综合考虑供电可靠性、施工承载力分析、作业风险管控等因素,制定最优停电计划、施工方案、管控措施,为高效施工打好提前量;施工过程中,联合运维、安监、监理等部门成立联合安全督查队,以“安管平台+专项督导”双向发力,扎紧反违章“围栏”,保障施工全过程安全可控、能控、在控。

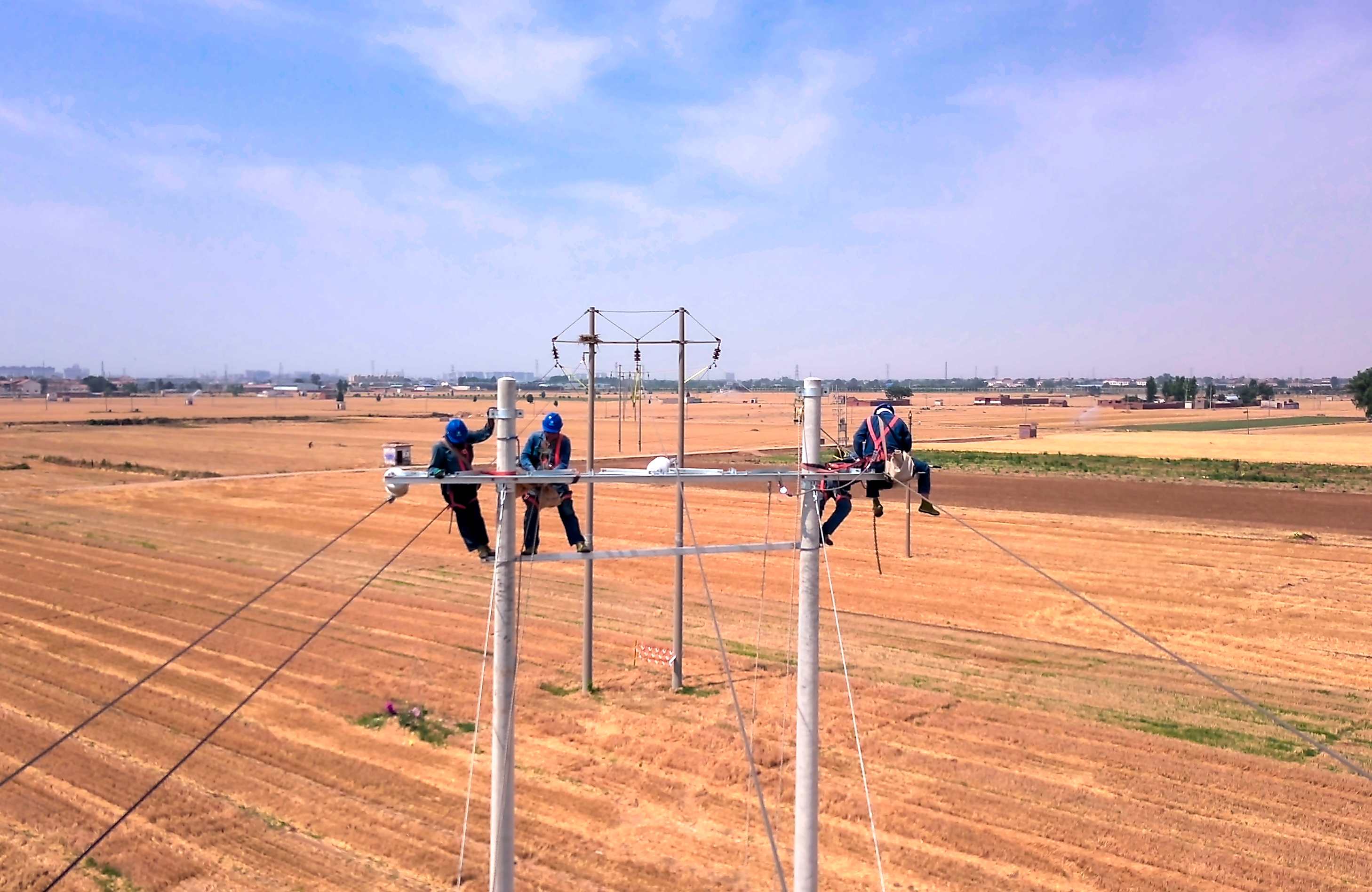

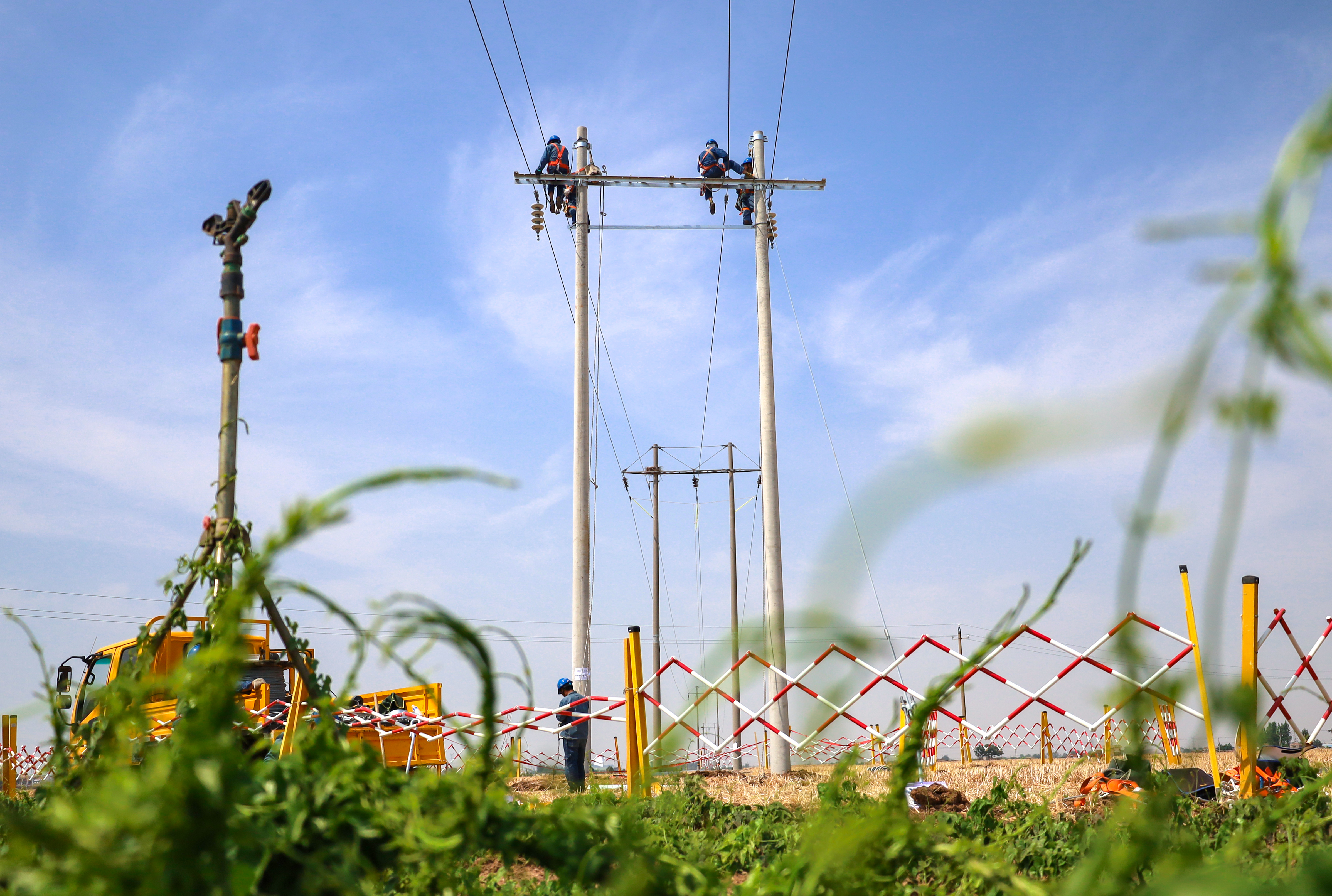

当日,该公司35名施工人员通过一天的努力,圆满完成了线路改造任务,组立15米电杆2根,拆除35千伏高压线、光缆350余米,敷设地埋电缆350余米。

据悉,沿黄高速温县段涉及迁改线路工程共计36项,目前已完工92%,剩余工程计划于6月底全面完工。下步该公司将始终坚持“电力保供,服务民生”理念,加快推进工程建设进度,为焦作市高质量发展充电赋能。

编审:叶琼



来源: 猛犸新闻
