豫西电网枢纽变电站完成检修,为迎峰度夏做好准备啦

水电气暖 2023-06-01 21:21:04

大象新闻记者 梁新慧 通讯员 李荣锋 张军永 李小春/文图

530日,随着瀛牡线及瀛牡线的成功送电,国网河南超高压公司组织检修人员圆满完成500千伏牡丹变电站的综合检修任务,进一步提升了豫西电网500千伏主网架主设备运行的安全性和稳定性,为河南电网度夏保供提供了可靠的电源支撑。

500千伏牡丹变电站是国家重点项目小浪底水利发电站的配套工程,是河南省第二座500千伏变电站,也是豫西电力外送第一通道的重要枢纽变电站,在河南电网中还承担着西电东送、北电南送及南北水火电调剂运行任务。此次综合检修从54日开始,分3个阶段,涉及参检大型机具4台,检修人员43人,涵盖隔离开关更换、间隔保护定检和端子箱更换等工作。

5249时,在位于洛阳市孟津县的500千伏牡丹变电站综合检修现场,国网河南超高压公司变电检修三班工作负责人张宏正在监督检修人员完成牡50521、牡50512隔离开关的调试工作。

隔离开关调试是此次更换工作的最后一个工序,能够帮助修正设备因设计、施工、安装可能导致的位置偏移、误接线等隐患问题,是保障隔离开关安全稳定投入运行的重要环节。张宏说,为确保此次隔离开关更换调试顺利完成,国网河南超高压公司从事前准备、事中安全风险管控、事后现场处理等进行全面评估,并制订了完备的应急预案。

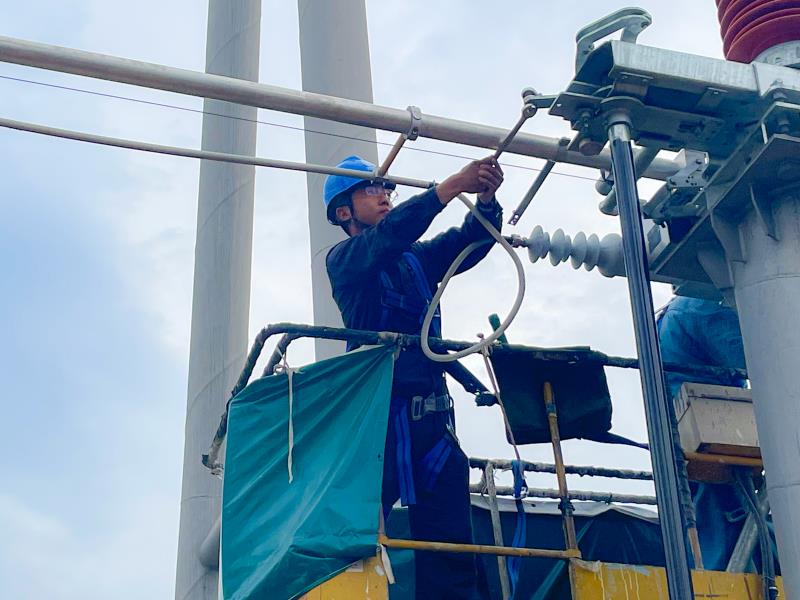

现场,张海涛、绳庭钰等3名高空检修人员同时利用水平仪,将门形九柱隔离开关同相的一静两动三底座进行校准,至底座与水平仪平行后,他们使用绝缘绳拉出一条水平线,通过底座螺栓进行同高度调平。

现在他们正在对隔离开关的底座进行调试。张宏说,隔离开关底座调平是此次工作中相对繁琐,精度要求极高的一个环节,需要检修人员同时对2组隔离开关的3个底座进行联调,且要保证被调试的3个底座的每个底座的四角,都要与地面保持平行,底座调试的精度越完美,后续调试工作的效率也就越高。

此次设备调试时间紧迫且天气阴晴不定,检修人员要在2天内完成2组隔离开关、3组接地隔离开关的调试。同时,调试过程涉及高空作业,难度高且技术性强,对作业安全要求高。

我们将布控球与安全生产风险管控平台连接,实现对工作现场的远程安全督查。张宏说,牡丹变电站检修周期长、作业面分散,像设备调试这样对安全管控要求高的任务有很多。为做好现场安全管控,国网河南超高压公司从组织机构、工作面管控、安全措施布置等方面入手,精心编制五图三表,按照专业划分工作面,各作业面配置专责监护人,以全面巡查、重点督查方式,严格执行现场安全监督和日管控制度,确保高质量完成综合检修工作。

你们慢慢拉,不要用力,听我口令……”16时许,地面上,检修人员李纯用手动方式将隔离开关的动触头摇至刚合位置,经高空检修人员绳庭钰目测,发现牡50521隔离开关导电臂水平方向有偏差,绳庭钰指挥李纯通过预先绑在动触头上的绝缘绳,完成牡50521隔离开关导电臂水平位移的偏差修正。

看着后浪青年们干劲十足,真是打心里高兴。张宏高兴地说,针对现场青年员工多、从业经历浅的实际,国网河南超高压公司以全业务核心班组建设为契机,通过实施青年员工负责制,促使其全流程参与综合检修,并常态化、动态化开展青工实操考核,有效激励和推动青年员工成长成才。

526日,检修人员圆满完成2组隔离开关、3组接地隔离开关的调试工作,为后续设备安全零隐患送电夯实了基础。

来源: 水电气暖
