大象新闻·东方今报首席记者 梁新慧 实习生 郑广伟 通讯员 彭怀胜 王存芳/文图

位于河南省郑州市中牟县大孟镇境内的特高压中州换流站,是河南省内电压等级最高、技术最先进、结构最复杂、供电能力最强的直流换流站,为河南提供强大的能源支撑,日常负荷相当于郑州地区供电总负荷的1/2至2/3,可谓功勋卓著。如今,这座承接疆电东送的换流站,迎来了一年一度的大体检,300多名电力医生对其进行全方位的检查,为全省人民清凉度夏打下坚实基础。

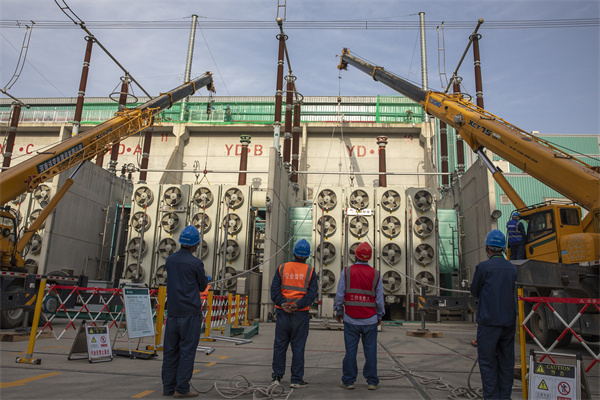

(安装换流变压器降噪板)

【一】去年为河南输电446亿千瓦时,占全省用电量的八分之一

4月24日上午,中州换流站内,数百名检修人员正在各个作业点忙碌,对其进行深度体检。

中州换流站是±800千伏特高压中州直流输电工程的受端换流站。该工程西起新疆哈密,东至河南中牟,线路全长2192公里,于2014年1月27日建成投运。它是国内首个疆电外送特高压工程,也是国内首个“风光火电打捆”外送的直流输电工程,被誉为连接西部能源基地和中部经济高地的电力“丝绸之路”,为河南发展提供强大的能源支撑,日常负荷相当于郑州地区供电总负荷的1/2至2/3。

中州站自投运以来,累计为河南输送电量2798.8亿千瓦时,相当于减少河南省标煤使用量1.29亿吨,二氧化碳排放3.47亿吨,为实现“碳达峰、碳中和”提供强有力支撑。

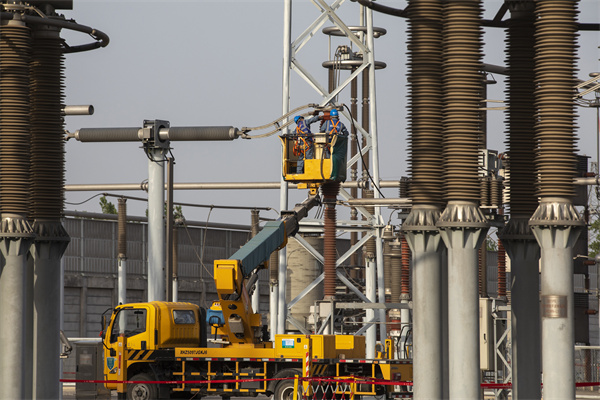

(检查阀厅进线套管)

据悉,仅在2021年,中州换流站就向河南输送“外电”446.08亿千瓦时,占全省用电量的八分之一。就像人每年都要定期体检一样,运行了一年的中州换流站,也要通过体检,从而强身健骨,以更好的姿态迎接夏季用电高峰的到来。

“4月19日,中州换流站开始停电检修。按照计划,此次安排检修设备3676台(套),主要检修项目75项,其中常规检修45项,技改项目9项,大修项目3项,隐患治理项目7项,消缺项目1项,专项检查及重点验证项目1项(13小项),技术监督项目11项,作业面交叉多,对现场管理调度和检修技术水平要求非常高。”承担中州换流站检修任务的河南送变电建设有限公司有关负责人透露,在此次检修中,他们计划投入检修人员386人以及吊车、高空作业车、升降平台车等各类作业车辆35辆,确保中州换流站以更加强健的体魄迎峰度夏。

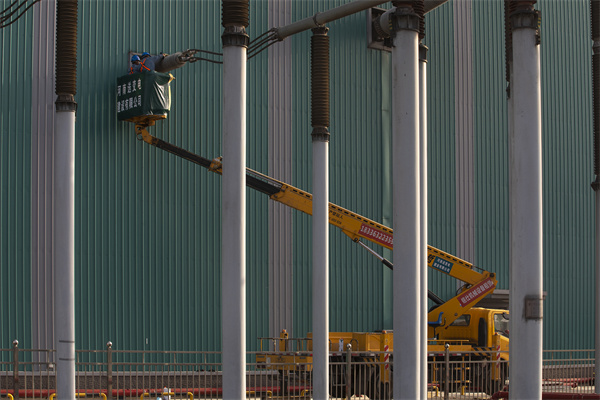

(对500千伏区滤波设备进行检查)

【二】确保人员安全,首次采用智慧围栏和可视化安全防控装置

体检现场,犹如一个巨大的战场:无论室内还是室外,无论高空还是地面,数百名检修人员分布在不同的作业面上,全神贯注,一丝不苟。

“请戴好安全帽”、“吊车吊臂下严禁站立”……大象新闻记者来到一组主变压器作业现场,双脚刚一迈过警戒线,塑料围栏上一个白色的小物件就发出了提示声。走近一看,它的名字为“智能警报器” 。

河南送变电建设有限公司中州站检修项目总工张森森说,此次年检期间,该站双极直流输电设备全停,交流场、交流滤波器场、站用电各区域内设备轮停,辅助设备跟随主设备停电检修,同期开展技改大修工作。由于停电方式较为复杂,参检人员、车辆、机具数量多,检修交叉作业面多。

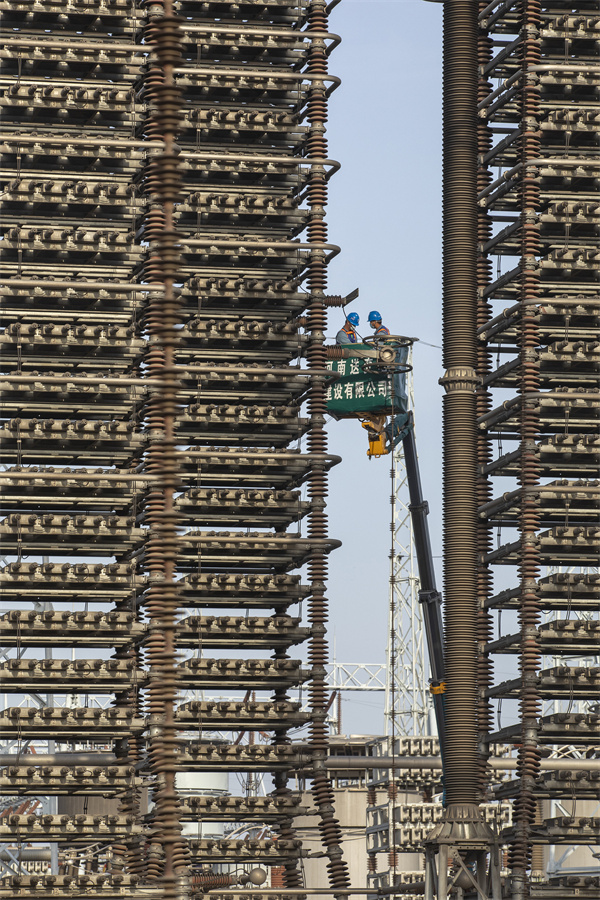

(进行设备参数校验)

“为了保证施工人员的人身安全,除了普通的安全文明施工工器具以外,我们首次采用智慧围栏和可视化安全防控装置,保障作业人员的安全。”张森森说,他们在普通硬质塑料围栏上加装了可发出声光提示的“职能报警器”,当有人靠近不同的施工区域时,在以各个感应装置为中心、半径为五米的范围,均可触发声光报警,对不同作业面的人员发出不同提示。

而在素有换流站“心脏”之称的阀厅,一台作业车升至28米高空,检修人员对设备进行清擦,检查螺栓是否松动。“尤其是换流阀,它由晶闸管组成,运行环境要求高,不适宜的温度、湿度和粉尘,都会影响其运行。因此,每次年检时,我们都要对晶闸管进行认真的清擦,不放过任何一个细节。”

张森森说,和往年不同,今年中州换流站的年检工期由9天缩减为7天,工期更紧、任务更重、挑战大,对他们来说也是一次新的考验。

(清扫设备)

【三】“河南送变电”实现省内特高压站年度检修业务全覆盖

目前,河南省电力公司运维的特高压豫南站、中州换流站、南阳站、灵宝换流站、邵陵调相机站及相关22条线路(简称“五站二十二线”)正在进行集中年检。

“五站二十二线”分别涉及青豫直流工程、天中直流工程、华中电网与华北、西北联网等一批特高压工程,是河南特高压交直流混联电网的核心与大动脉,也是青电入豫、疆电入豫及全国电网互联的重要输电通道,是河南经济社会发展的重要电源支撑。

按照国网河南省电力公司的要求,此次年检以“安全第一、质量为要、打造标杆、一次成功”为目标,努力强化“安全、质量、技术、进度、效益”五环节管控,全面排查设备线路隐患,夯实电网安全运行基础,保障全省人民清凉度夏。

作为承担检修任务的主力军,河南送变电建设有限公司承担了特高压南阳站、豫南换流变电站、中州换流站、灵宝换流站“四站”及1000千伏豫阳线、±800千伏天中线等相关22条线路检修任务,实现了公司省内特高压站年度检修业务全覆盖。

“其中,特高压南阳站、豫南换流变电站检修计划4月29日完成,中州换流站检修计划4月27日完成,时间紧、任务重、安全风险高。公司高度重视、超前谋划,做了全面、细致、扎实的准备工作,调集精兵强将,投入检修人员1300人,吊车、升降平台车、叉车等各类作业车辆160余辆,真空泵、滤油机等大型作业机具12台,试验仪器仪表200余台。”河南送变电建设有限公司有关负责人表示,通过此次全面体检,将深入排查消除设备隐患,确保全省人民清凉度夏。
